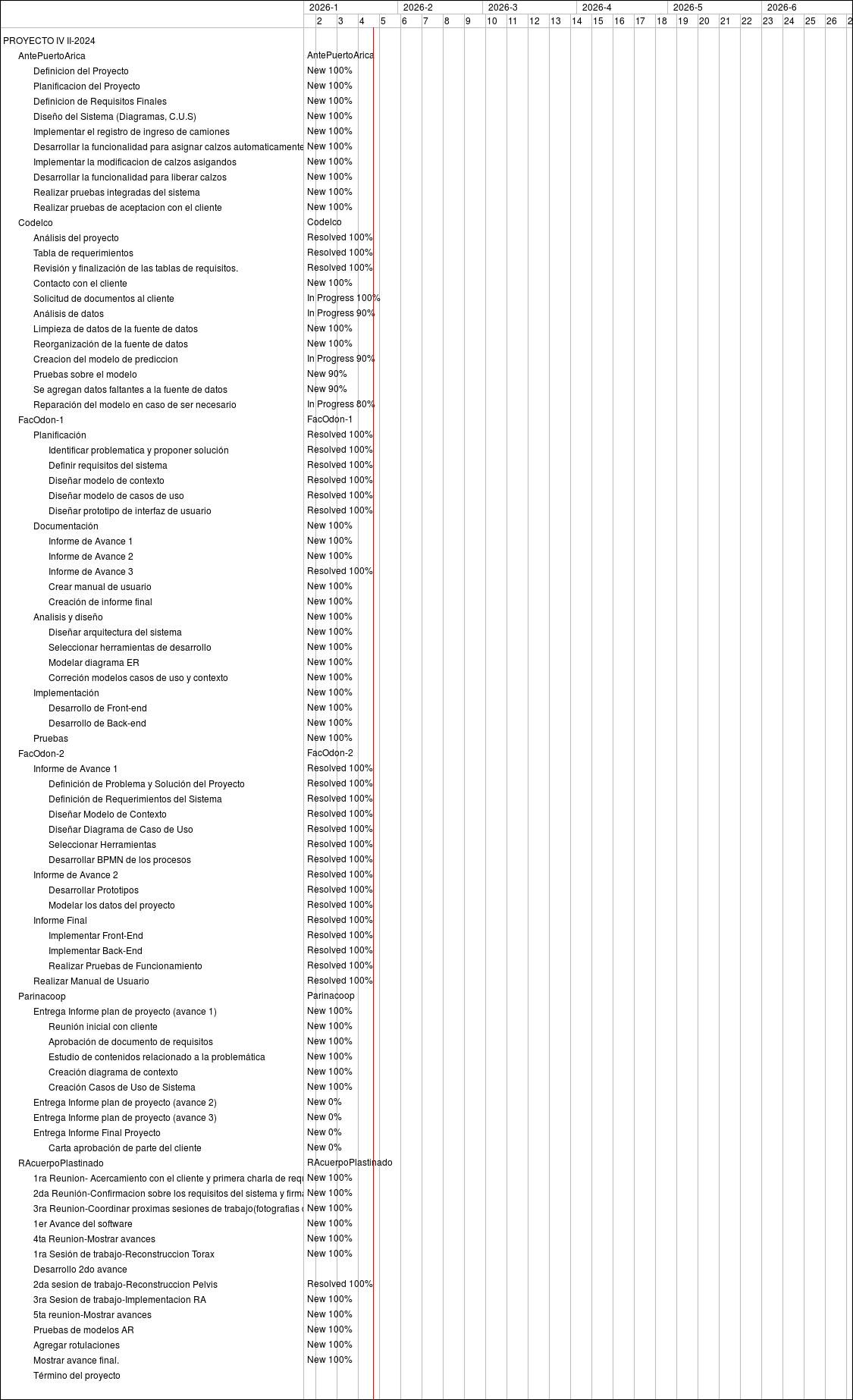

Gantt
|
Feature #4536: Definicion del Proyecto Feature #4537: Planificacion del Proyecto Feature #4538: Definicion de Requisitos Finales Feature #4539: Diseño del Sistema (Diagramas, C.U.S) Feature #4540: Implementar el registro de ingreso de camiones Feature #4541: Desarrollar la funcionalidad para asignar calzos automaticamente Feature #4542: Implementar la modificacion de calzos asigandos Feature #4543: Desarrollar la funcionalidad para liberar calzos Feature #4544: Realizar pruebas integradas del sistema Feature #4545: Realizar pruebas de aceptacion con el cliente Feature #4309: Análisis del proyecto Feature #4310: Tabla de requerimientos Feature #4311: Revisión y finalización de las tablas de requisitos. Feature #4313: Contacto con el cliente Feature #4312: Solicitud de documentos al cliente Feature #4361: Análisis de datos Support #4362: Limpieza de datos de la fuente de datos Support #4514: Reorganización de la fuente de datos Support #4363: Creacion del modelo de prediccion Support #4364: Pruebas sobre el modelo Support #4748: Se agregan datos faltantes a la fuente de datos Support #4365: Reparación del modelo en caso de ser necesario Feature #4332: Planificación Feature #4334: Identificar problematica y proponer solución Feature #4335: Definir requisitos del sistema Feature #4336: Diseñar modelo de contexto Feature #4337: Diseñar modelo de casos de uso Feature #4338: Diseñar prototipo de interfaz de usuario Feature #4347: Documentación Feature #4350: Informe de Avance 1 Feature #4351: Informe de Avance 2 Feature #4352: Informe de Avance 3 Feature #4348: Crear manual de usuario Feature #4349: Creación de informe final Feature #4339: Analisis y diseño Feature #4340: Diseñar arquitectura del sistema Feature #4341: Seleccionar herramientas de desarrollo Feature #4342: Modelar diagrama ER Feature #4343: Correción modelos casos de uso y contexto Feature #4344: Implementación Feature #4345: Desarrollo de Front-end Feature #4346: Desarrollo de Back-end Feature #4507: Pruebas Feature #4377: Informe de Avance 1 Feature #4359: Definición de Problema y Solución del Proyecto Feature #4360: Definición de Requerimientos del Sistema Feature #4366: Diseñar Modelo de Contexto Feature #4367: Diseñar Diagrama de Caso de Uso Feature #4369: Seleccionar Herramientas Feature #4371: Desarrollar BPMN de los procesos Feature #4378: Informe de Avance 2 Feature #4370: Desarrollar Prototipos Feature #4372: Modelar los datos del proyecto Feature #4379: Informe Final Feature #4373: Implementar Front-End Feature #4374: Implementar Back-End Feature #4375: Realizar Pruebas de Funcionamiento Feature #4380: Realizar Manual de Usuario Feature #3884: Entrega Informe plan de proyecto (avance 1) Feature #3882: Reunión inicial con cliente Feature #3883: Aprobación de documento de requisitos Feature #4384: Estudio de contenidos relacionado a la problemática Feature #4385: Creación diagrama de contexto Feature #4386: Creación Casos de Uso de Sistema Feature #3885: Entrega Informe plan de proyecto (avance 2) Feature #3886: Entrega Informe plan de proyecto (avance 3) Feature #3887: Entrega Informe Final Proyecto Feature #3888: Carta aprobación de parte del cliente Feature #4188: 1ra Reunion- Acercamiento con el cliente y primera charla de requisitos Feature #4189: 2da Reunión-Confirmacion sobre los requisitos del sistema y firma del cliente Feature #4190: 3ra Reunion-Coordinar proximas sesiones de trabajo(fotografias del fantoma y muestra de avances) Feature #4191: 1er Avance del software Bug #4306: 4ta Reunion-Mostrar avances Feature #4308: 1ra Sesión de trabajo-Reconstruccion Torax Feature #4381: Desarrollo 2do avance Bug #4382: 2da sesion de trabajo-Reconstruccion Pelvis Bug #4512: 3ra Sesion de trabajo-Implementacion RA Bug #4513: 5ta reunion-Mostrar avances Bug #4750: Pruebas de modelos AR Bug #4751: Agregar rotulaciones Bug #4749: Mostrar avance final. Bug #4383: Término del proyecto
|
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
AntePuertoArica New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% Codelco Resolved 100% Resolved 100% Resolved 100% New 100% In Progress 100% In Progress 90% New 100% New 100% In Progress 90% New 90% New 90% In Progress 80% FacOdon-1 Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% New 100% New 100% New 100% Resolved 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% FacOdon-2 Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Parinacoop New 100% New 100% New 100% New 100% New 100% New 100% New 0% New 0% New 0% New 0% RAcuerpoPlastinado New 100% New 100% New 100% New 100% New 100% New 100% Resolved 100% New 100% New 100% New 100% New 100% New 100%
|
| « Previous | Next » |
