Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

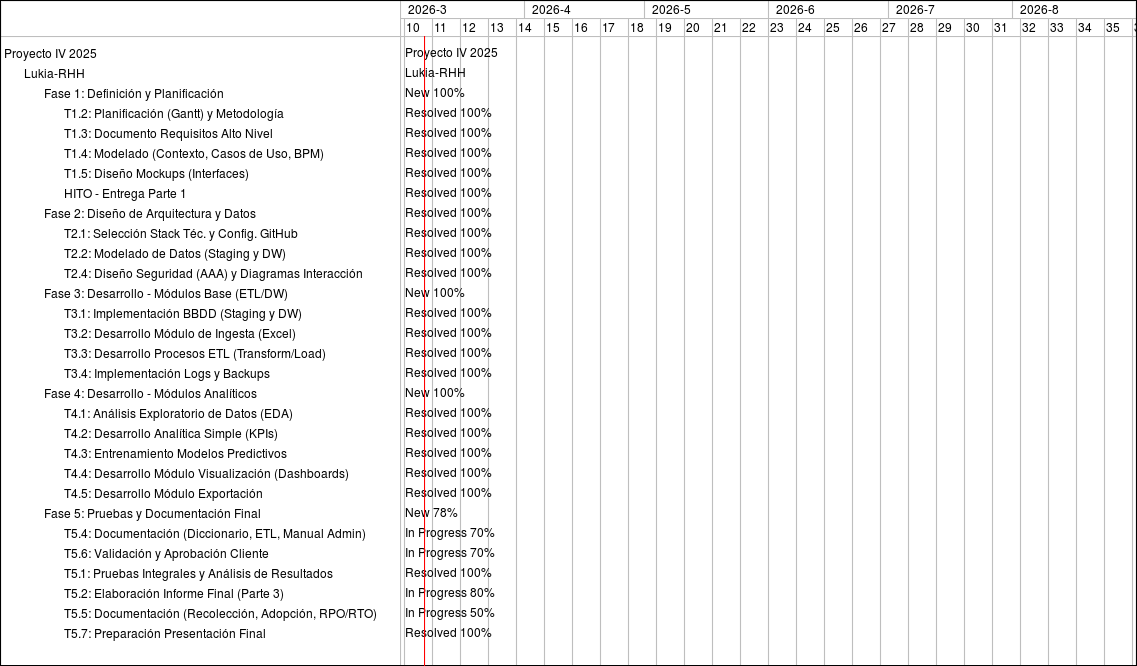

Support #5258: Fase 1: Definición y Planificación
Support #5260: T1.2: Planificación (Gantt) y Metodología
Support #5261: T1.3: Documento Requisitos Alto Nivel
Support #5262: T1.4: Modelado (Contexto, Casos de Uso, BPM)
Support #5263: T1.5: Diseño Mockups (Interfaces)
Support #5264: HITO - Entrega Parte 1
Feature #5265: Fase 2: Diseño de Arquitectura y Datos
Support #5266: T2.1: Selección Stack Téc. y Config. GitHub
Support #5267: T2.2: Modelado de Datos (Staging y DW)
Support #5268: T2.4: Diseño Seguridad (AAA) y Diagramas Interacción
Feature #5269: Fase 3: Desarrollo - Módulos Base (ETL/DW)
Feature #5270: T3.1: Implementación BBDD (Staging y DW)
Feature #5271: T3.2: Desarrollo Módulo de Ingesta (Excel)
Feature #5272: T3.3: Desarrollo Procesos ETL (Transform/Load)
Feature #5273: T3.4: Implementación Logs y Backups
Feature #5274: Fase 4: Desarrollo - Módulos Analíticos
Support #5275: T4.1: Análisis Exploratorio de Datos (EDA)
Feature #5276: T4.2: Desarrollo Analítica Simple (KPIs)
Feature #5277: T4.3: Entrenamiento Modelos Predictivos
Feature #5278: T4.4: Desarrollo Módulo Visualización (Dashboards)
Feature #5279: T4.5: Desarrollo Módulo Exportación
Feature #5280: Fase 5: Pruebas y Documentación Final
Support #5283: T5.4: Documentación (Diccionario, ETL, Manual Admin)
Support #5285: T5.6: Validación y Aprobación Cliente
Support #5281: T5.1: Pruebas Integrales y Análisis de Resultados
Support #5282: T5.2: Elaboración Informe Final (Parte 3)
Support #5284: T5.5: Documentación (Recolección, Adopción, RPO/RTO)
Support #5286: T5.7: Preparación Presentación Final

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Proyecto IV 2025
Lukia-RHH
New 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
New 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
New 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
New 78%
In Progress 70%
In Progress 70%
Resolved 100%
In Progress 80%
In Progress 50%
Resolved 100%
