Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

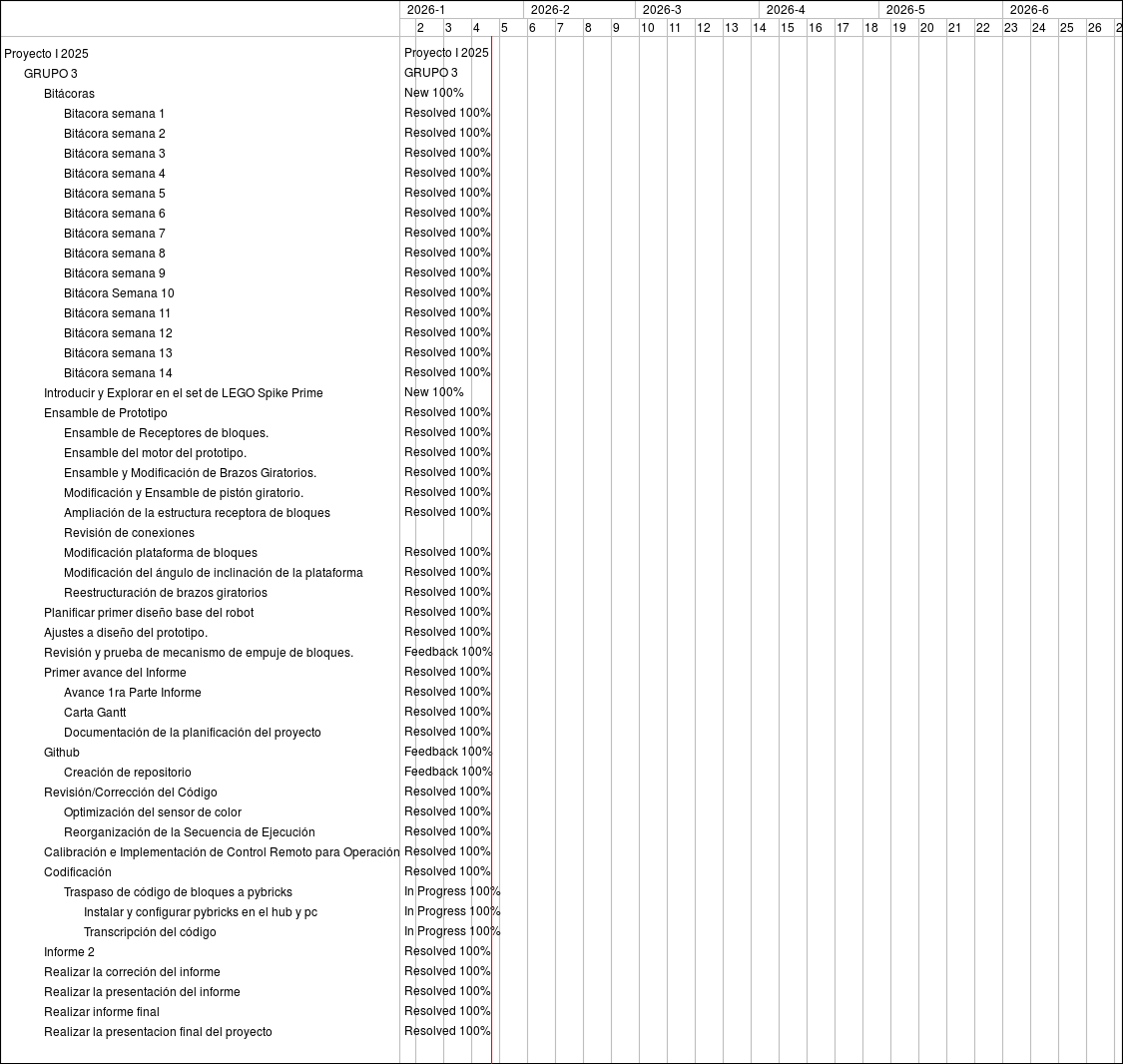

Feature #5644: Bitácoras
Feature #5645: Bitacora semana 1
Feature #5646: Bitácora semana 2
Feature #5647: Bitácora semana 3
Feature #5648: Bitácora semana 4
Feature #5649: Bitácora semana 5
Feature #5650: Bitácora semana 6
Feature #5651: Bitácora semana 7
Feature #5652: Bitácora semana 8
Feature #5653: Bitácora semana 9
Feature #5880: Bitácora Semana 10
Feature #5881: Bitácora semana 11
Feature #5882: Bitácora semana 12
Feature #6028: Bitácora semana 13
Feature #6029: Bitácora semana 14
Feature #5941: Introducir y Explorar en el set de LEGO Spike Prime
Feature #4974: Ensamble de Prototipo
Feature #5439: Ensamble de Receptores de bloques.
Feature #5440: Ensamble del motor del prototipo.
Feature #5442: Ensamble y Modificación de Brazos Giratorios.
Feature #5443: Modificación y Ensamble de pistón giratorio.
Feature #5638: Ampliación de la estructura receptora de bloques
Feature #5640: Revisión de conexiones
Feature #5723: Modificación plataforma de bloques
Feature #5773: Modificación del ángulo de inclinación de la plataforma
Feature #5774: Reestructuración de brazos giratorios
Feature #5942: Planificar primer diseño base del robot
Feature #5004: Ajustes a diseño del prototipo.
Feature #4851: Revisión y prueba de mecanismo de empuje de bloques.
Feature #4970: Primer avance del Informe
Feature #4976: Avance 1ra Parte Informe
Feature #4977: Carta Gantt
Feature #5005: Documentación de la planificación del proyecto
Feature #5643: Creación de repositorio
Feature #5438: Revisión/Corrección del Código
Feature #5639: Optimización del sensor de color
Feature #5636: Reorganización de la Secuencia de Ejecución
Feature #5637: Calibración e Implementación de Control Remoto para Operación Manual
Feature #4964: Codificación
Feature #5806: Traspaso de código de bloques a pybricks
Feature #5808: Instalar y configurar pybricks en el hub y pc
Feature #5809: Transcripción del código
Feature #5724: Informe 2
Feature #5943: Realizar la correción del informe
Feature #5944: Realizar la presentación del informe
Feature #6142: Realizar informe final
Feature #6143: Realizar la presentacion final del proyecto


19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
Proyecto I 2025
GRUPO 3
New 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
New 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Feedback 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Feedback 100%
Feedback 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
In Progress 100%
In Progress 100%
In Progress 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
