Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

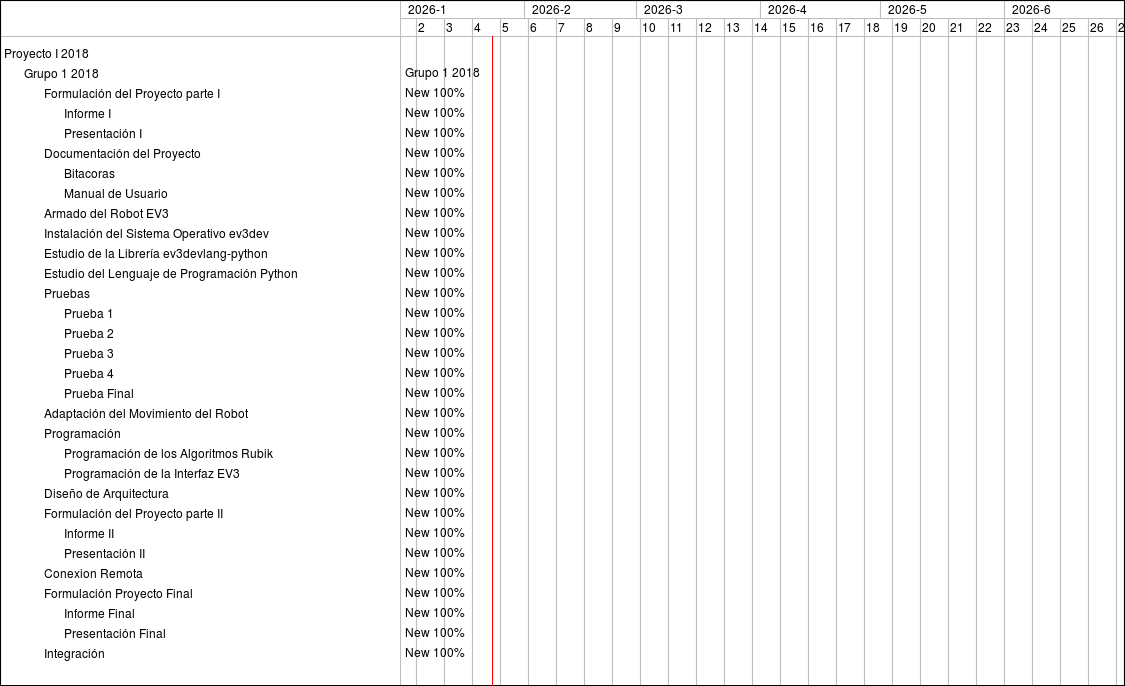

Feature #201: Formulación del Proyecto parte I
Feature #266: Informe I
Feature #264: Presentación I
Feature #214: Documentación del Proyecto
Feature #215: Bitacoras
Feature #254: Manual de Usuario
Feature #212: Armado del Robot EV3
Feature #213: Instalación del Sistema Operativo ev3dev
Feature #244: Estudio de la Librería ev3devlang-python
Bug #331: Estudio del Lenguaje de Programación Python
Bug #312: Pruebas
Feature #313: Prueba 1
Feature #314: Prueba 2
Feature #316: Prueba 3
Feature #324: Prueba 4
Feature #325: Prueba Final
Feature #261: Adaptación del Movimiento del Robot
Feature #317: Programación
Feature #318: Programación de los Algoritmos Rubik
Feature #320: Programación de la Interfaz EV3
Feature #322: Diseño de Arquitectura
Feature #327: Formulación del Proyecto parte II
Feature #328: Informe II
Feature #329: Presentación II
Feature #558: Conexion Remota
Feature #439: Formulación Proyecto Final
Feature #440: Informe Final
Feature #441: Presentación Final
Feature #323: Integración

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 1 2018
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
