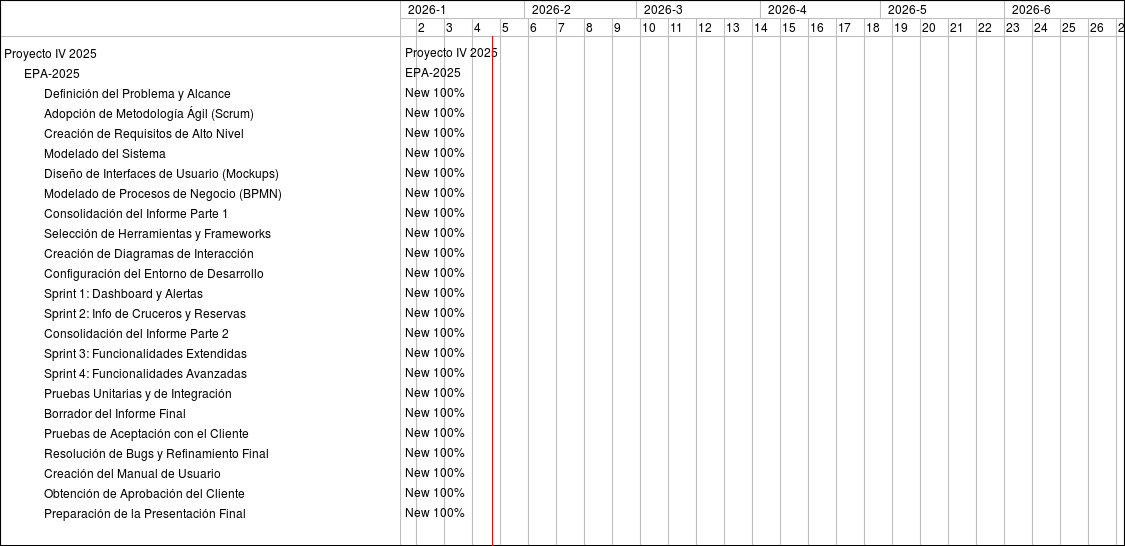

Feature #5415: Definición del Problema y Alcance
Feature #5416: Adopción de Metodología Ágil (Scrum)
Feature #5417: Creación de Requisitos de Alto Nivel
Feature #5418: Modelado del Sistema
Feature #5419: Diseño de Interfaces de Usuario (Mockups)
Feature #5420: Modelado de Procesos de Negocio (BPMN)
Feature #5421: Consolidación del Informe Parte 1
Feature #5422: Selección de Herramientas y Frameworks
Feature #5423: Creación de Diagramas de Interacción
Feature #5424: Configuración del Entorno de Desarrollo
Feature #5425: Sprint 1: Dashboard y Alertas
Feature #5426: Sprint 2: Info de Cruceros y Reservas
Feature #5429: Consolidación del Informe Parte 2
Feature #5427: Sprint 3: Funcionalidades Extendidas
Feature #5428: Sprint 4: Funcionalidades Avanzadas
Feature #5430: Pruebas Unitarias y de Integración
Feature #5431: Borrador del Informe Final
Feature #5432: Pruebas de Aceptación con el Cliente
Feature #5433: Resolución de Bugs y Refinamiento Final
Feature #5434: Creación del Manual de Usuario
Feature #5435: Obtención de Aprobación del Cliente
Feature #5436: Preparación de la Presentación Final
