Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

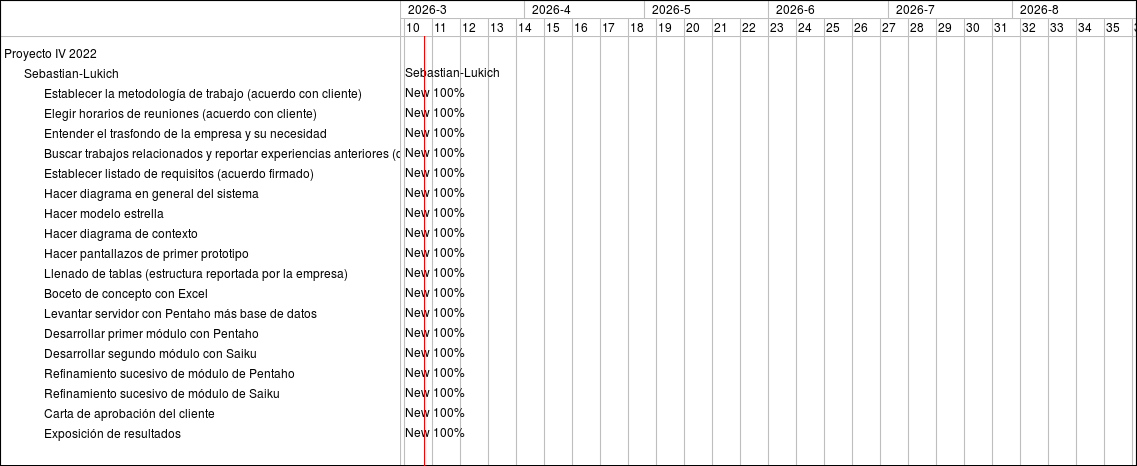

Feature #2111: Establecer la metodología de trabajo (acuerdo con cliente)
Feature #2113: Elegir horarios de reuniones (acuerdo con cliente)
Feature #2114: Entender el trasfondo de la empresa y su necesidad
Feature #2115: Buscar trabajos relacionados y reportar experiencias anteriores (de la empresa)
Feature #2116: Establecer listado de requisitos (acuerdo firmado)
Feature #2117: Hacer diagrama en general del sistema
Feature #2118: Hacer modelo estrella
Feature #2119: Hacer diagrama de contexto
Feature #2122: Hacer pantallazos de primer prototipo
Feature #2123: Llenado de tablas (estructura reportada por la empresa)
Feature #2124: Boceto de concepto con Excel
Feature #2125: Levantar servidor con Pentaho más base de datos
Feature #2126: Desarrollar primer módulo con Pentaho
Feature #2127: Desarrollar segundo módulo con Saiku
Feature #2128: Refinamiento sucesivo de módulo de Pentaho
Feature #2129: Refinamiento sucesivo de módulo de Saiku
Feature #2130: Carta de aprobación del cliente
Feature #2131: Exposición de resultados


10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
Sebastian-Lukich
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%

« Previous Next »
