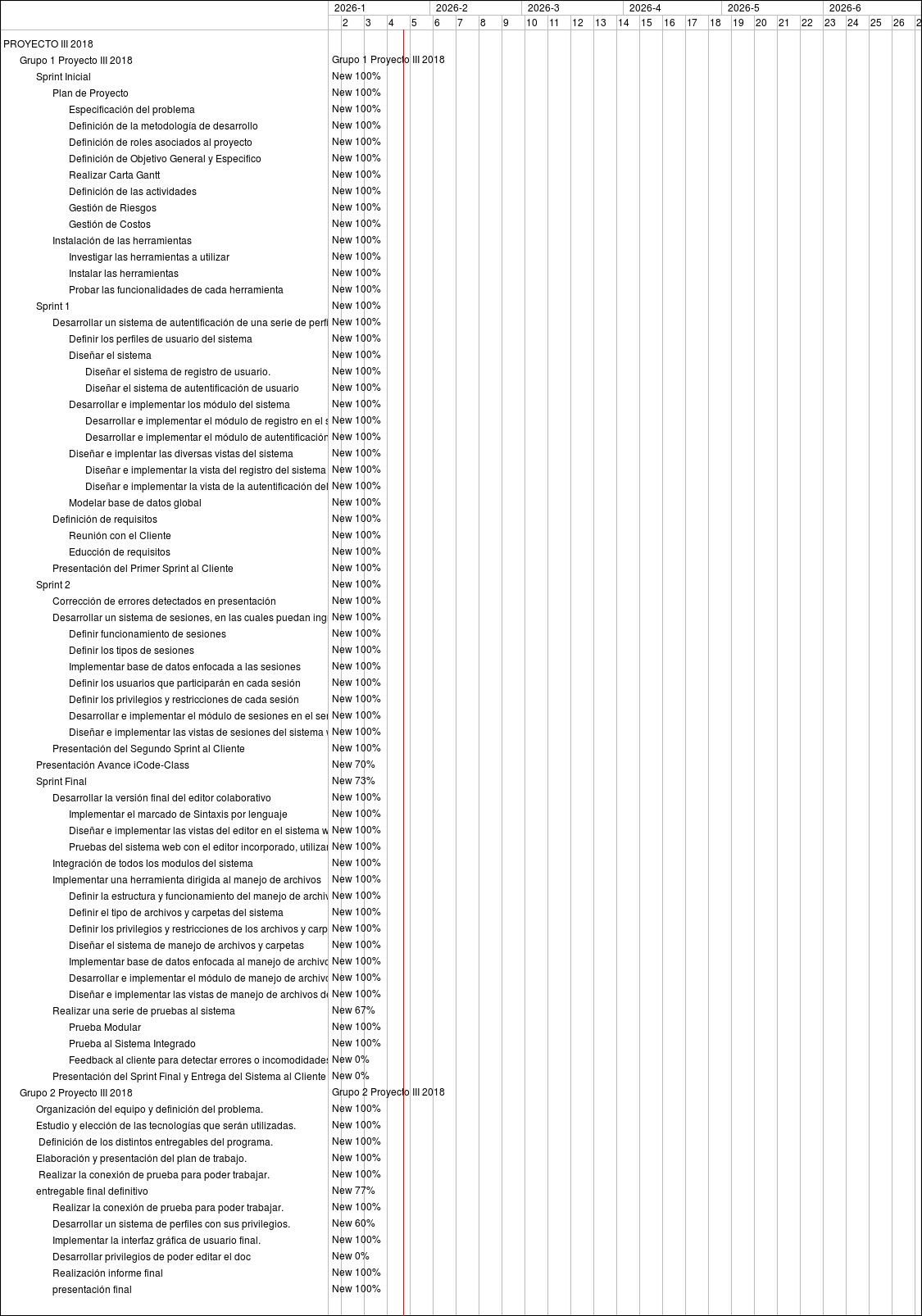

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Feature #336: Sprint Inicial
Feature #337: Plan de Proyecto
Feature #338: Especificación del problema
Feature #339: Definición de la metodología de desarrollo
Feature #340: Definición de roles asociados al proyecto
Feature #341: Definición de Objetivo General y Especifico
Feature #343: Realizar Carta Gantt
Feature #342: Definición de las actividades
Feature #344: Gestión de Riesgos
Feature #345: Gestión de Costos
Feature #346: Instalación de las herramientas
Feature #347: Investigar las herramientas a utilizar
Feature #348: Instalar las herramientas
Feature #349: Probar las funcionalidades de cada herramienta
Feature #304: Sprint 1
Feature #450: Desarrollar un sistema de autentificación de una serie de perfiles
Feature #451: Definir los perfiles de usuario del sistema
Feature #453: Diseñar el sistema
Feature #454: Diseñar el sistema de registro de usuario.
Feature #455: Diseñar el sistema de autentificación de usuario
Feature #456: Desarrollar e implementar los módulo del sistema
Feature #457: Desarrollar e implementar el módulo de registro en el servidor del sistema web
Feature #458: Desarrollar e implementar el módulo de autentificación en el servidor del sistema web
Feature #459: Diseñar e implentar las diversas vistas del sistema
Feature #460: Diseñar e implementar la vista del registro del sistema web.
Feature #461: Diseñar e implementar la vista de la autentificación del sistema web
Feature #452: Modelar base de datos global
Feature #437: Definición de requisitos
Feature #448: Reunión con el Cliente
Feature #449: Educción de requisitos
Feature #478: Presentación del Primer Sprint al Cliente
Feature #305: Sprint 2
Feature #469: Corrección de errores detectados en presentación
Feature #462: Desarrollar un sistema de sesiones, en las cuales puedan ingresar los usuarios del sistema.
Feature #464: Definir funcionamiento de sesiones
Feature #465: Definir los tipos de sesiones
Feature #473: Implementar base de datos enfocada a las sesiones
Feature #470: Definir los usuarios que participarán en cada sesión
Feature #471: Definir los privilegios y restricciones de cada sesión
Feature #475: Desarrollar e implementar el módulo de sesiones en el servidor del sistema web
Feature #476: Diseñar e implementar las vistas de sesiones del sistema web
Feature #480: Presentación del Segundo Sprint al Cliente
Feature #525: Presentación Avance iCode-Class
Feature #306: Sprint Final
Feature #489: Desarrollar la versión final del editor colaborativo
Feature #492: Implementar el marcado de Sintaxis por lenguaje
Feature #493: Diseñar e implementar las vistas del editor en el sistema web
Feature #494: Pruebas del sistema web con el editor incorporado, utilizando sesiones
Feature #503: Integración de todos los modulos del sistema
Feature #490: Implementar una herramienta dirigida al manejo de archivos
Feature #495: Definir la estructura y funcionamiento del manejo de archivos y carpetas
Feature #496: Definir el tipo de archivos y carpetas del sistema
Feature #497: Definir los privilegios y restricciones de los archivos y carpetas del sistema
Feature #498: Diseñar el sistema de manejo de archivos y carpetas
Feature #499: Implementar base de datos enfocada al manejo de archivos
Feature #500: Desarrollar e implementar el módulo de manejo de archivos en el servidor del sistema web
Feature #502: Diseñar e implementar las vistas de manejo de archivos del sistema web
Feature #491: Realizar una serie de pruebas al sistema
Feature #504: Prueba Modular
Feature #505: Prueba al Sistema Integrado
Feature #508: Feedback al cliente para detectar errores o incomodidades
Feature #507: Presentación del Sprint Final y Entrega del Sistema al Cliente
Bug #351: Organización del equipo y definición del problema.
Bug #352: Estudio y elección de las tecnologías que serán utilizadas.
Bug #353: Definición de los distintos entregables del programa.
Bug #354: Elaboración y presentación del plan de trabajo.
Bug #355: Realizar la conexión de prueba para poder trabajar.
Bug #578: entregable final definitivo
Bug #579: Realizar la conexión de prueba para poder trabajar.
Bug #581: Desarrollar un sistema de perfiles con sus privilegios.
Bug #582: Implementar la interfaz gráfica de usuario final.
Bug #583: Desarrollar privilegios de poder editar el doc
Bug #586: Realización informe final
Bug #580: presentación final

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 1 Proyecto III 2018
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 70%
New 73%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 67%
New 100%
New 100%
New 0%
New 0%
Grupo 2 Proyecto III 2018
New 100%
New 100%
New 100%
New 100%
New 100%
New 77%
New 100%
New 60%
New 100%
New 0%
New 100%
New 100%
