Gantt
|

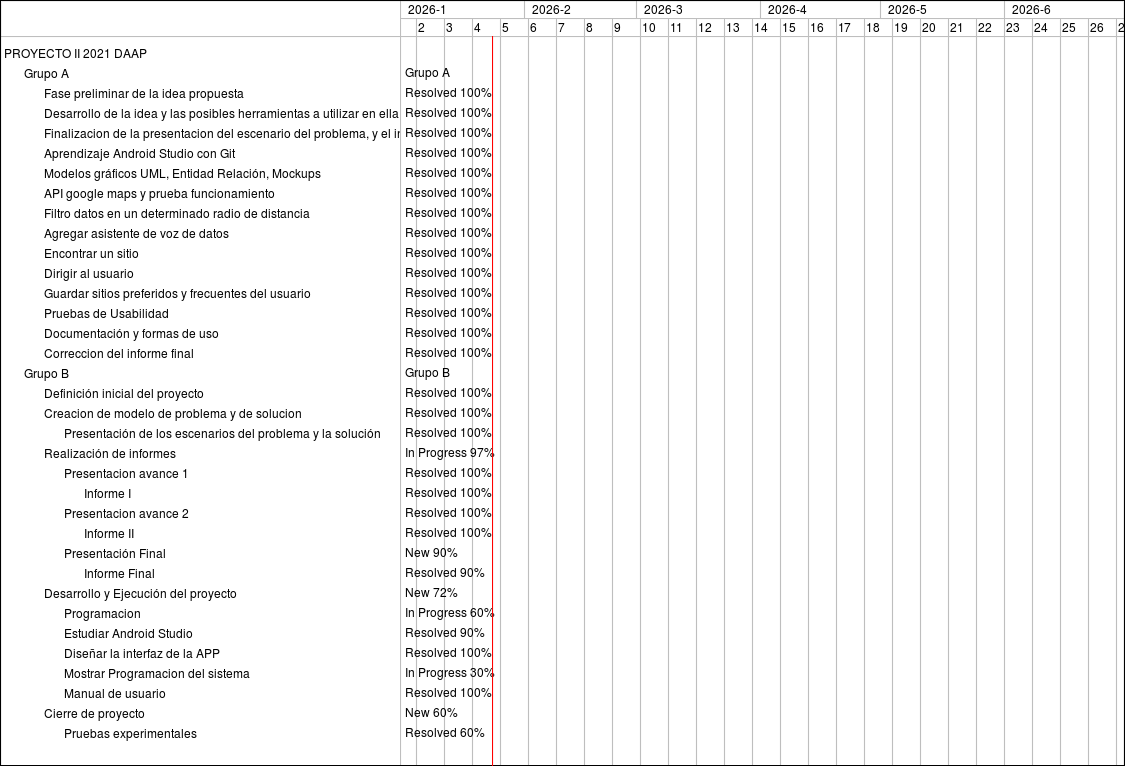

Support #1564: Fase preliminar de la idea propuesta Support #1566: Desarrollo de la idea y las posibles herramientas a utilizar en ella Support #1536: Finalizacion de la presentacion del escenario del problema, y el informe de esta Support #1548: Aprendizaje Android Studio con Git Support #1549: Modelos gráficos UML, Entidad Relación, Mockups Support #1550: API google maps y prueba funcionamiento Support #1551: Filtro datos en un determinado radio de distancia Support #1552: Agregar asistente de voz de datos Support #1553: Encontrar un sitio Support #1554: Dirigir al usuario Support #1555: Guardar sitios preferidos y frecuentes del usuario Support #1556: Pruebas de Usabilidad Support #1557: Documentación y formas de uso Support #1565: Correccion del informe final Feature #1650: Definición inicial del proyecto Feature #1462: Creacion de modelo de problema y de solucion Feature #1651: Presentación de los escenarios del problema y la solución Feature #1647: Realización de informes Feature #1657: Presentacion avance 1 Feature #1646: Informe I Feature #1660: Presentacion avance 2 Feature #1659: Informe II Feature #1662: Presentación Final Feature #1663: Informe Final Feature #1652: Desarrollo y Ejecución del proyecto Feature #1649: Programacion Feature #1670: Estudiar Android Studio Feature #1658: Diseñar la interfaz de la APP Feature #1665: Mostrar Programacion del sistema Support #1661: Manual de usuario Feature #1648: Cierre de proyecto Feature #1664: Pruebas experimentales
|
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
Grupo A Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Resolved 100% Grupo B Resolved 100% Resolved 100% Resolved 100% In Progress 97% Resolved 100% Resolved 100% Resolved 100% Resolved 100% New 90% Resolved 90% New 72% In Progress 60% Resolved 90% Resolved 100% In Progress 30% Resolved 100% New 60% Resolved 60%
|
