Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

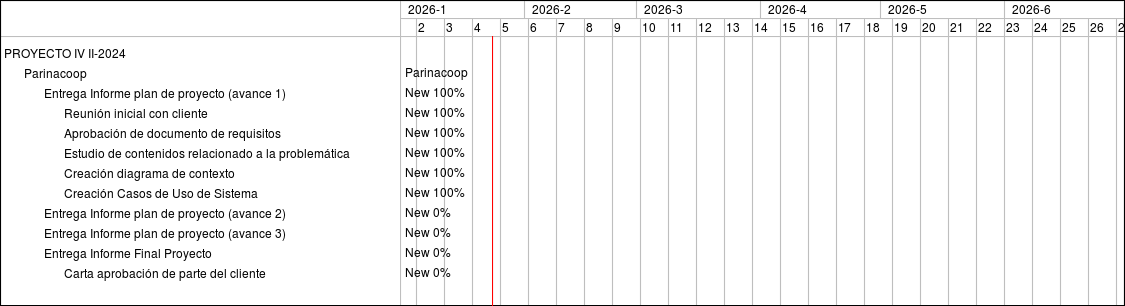

Feature #3884: Entrega Informe plan de proyecto (avance 1)
Feature #3882: Reunión inicial con cliente
Feature #3883: Aprobación de documento de requisitos
Feature #4384: Estudio de contenidos relacionado a la problemática
Feature #4385: Creación diagrama de contexto
Feature #4386: Creación Casos de Uso de Sistema
Feature #3885: Entrega Informe plan de proyecto (avance 2)
Feature #3886: Entrega Informe plan de proyecto (avance 3)
Feature #3887: Entrega Informe Final Proyecto
Feature #3888: Carta aprobación de parte del cliente

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Parinacoop
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 0%
New 0%
New 0%
New 0%

« Previous Next »

Also available in: PDF PNG
