Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

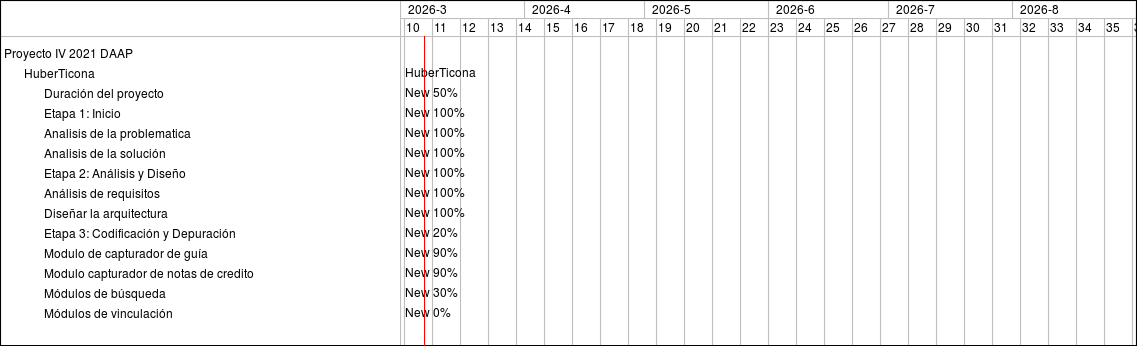

Feature #1452: Duración del proyecto
Feature #1537: Etapa 1: Inicio
Bug #1460: Analisis de la problematica
Bug #1461: Analisis de la solución
Feature #1538: Etapa 2: Análisis y Diseño
Bug #1539: Análisis de requisitos
Bug #1540: Diseñar la arquitectura
Feature #1542: Etapa 3: Codificación y Depuración
Bug #1667: Modulo de capturador de guía
Bug #1668: Modulo capturador de notas de credito
Bug #1669: Módulos de búsqueda
Bug #1671: Módulos de vinculación


10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
HuberTicona
New 50%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 20%
New 90%
New 90%
New 30%
New 0%
