Gantt
|

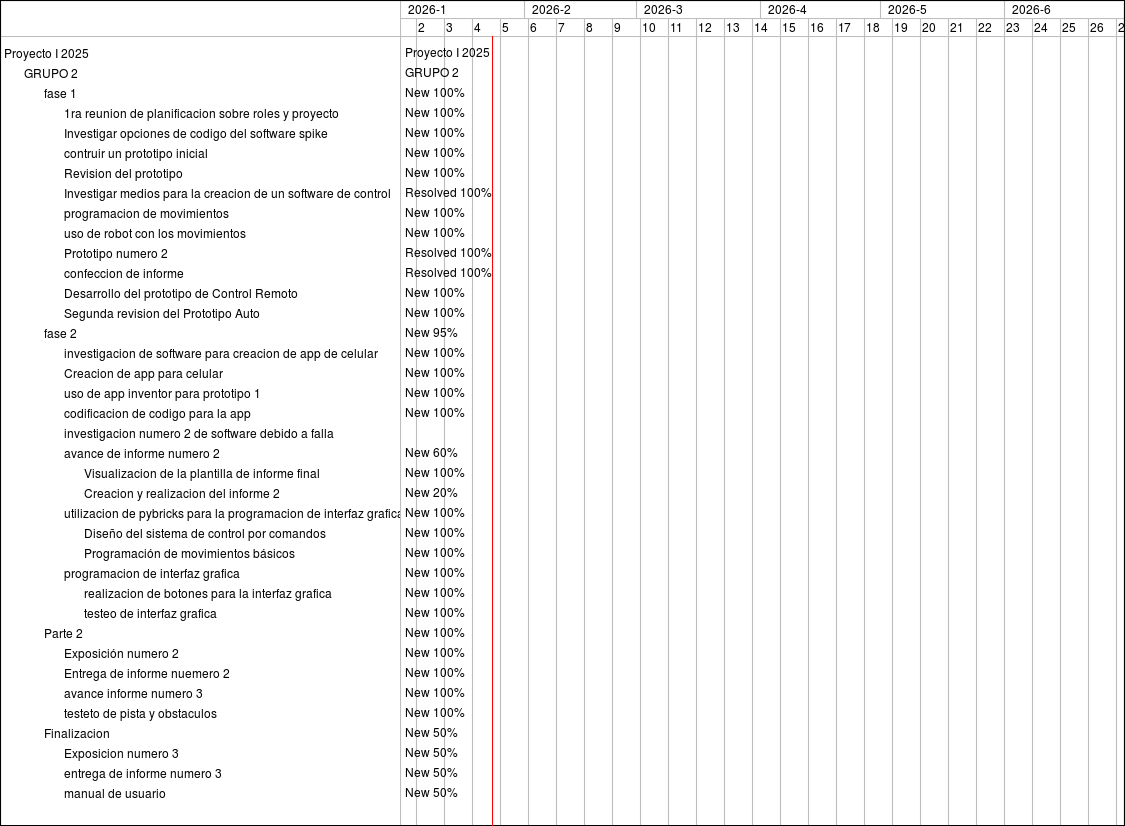

Feature #5669: fase 1 Feature #4865: 1ra reunion de planificacion sobre roles y proyecto Feature #4870: Investigar opciones de codigo del software spike Feature #4872: contruir un prototipo inicial Feature #4866: Revision del prototipo Feature #4867: Investigar medios para la creacion de un software de control Feature #5240: programacion de movimientos Feature #5252: uso de robot con los movimientos Feature #5253: Prototipo numero 2 Feature #5254: confeccion de informe Feature #5634: Desarrollo del prototipo de Control Remoto Feature #5635: Segunda revision del Prototipo Auto Feature #5674: fase 2 Feature #5683: investigacion de software para creacion de app de celular Feature #5679: Creacion de app para celular Feature #5684: uso de app inventor para prototipo 1 Feature #5680: codificacion de codigo para la app Feature #5685: investigacion numero 2 de software debido a falla Feature #5681: avance de informe numero 2 Feature #5733: Visualizacion de la plantilla de informe final Feature #5819: Creacion y realizacion del informe 2 Feature #5727: utilizacion de pybricks para la programacion de interfaz grafica y codigo del auto Feature #5728: Diseño del sistema de control por comandos Feature #5729: Programación de movimientos básicos Feature #5730: programacion de interfaz grafica Feature #5731: realizacion de botones para la interfaz grafica Feature #5732: testeo de interfaz grafica Feature #6144: Parte 2 Feature #6145: Exposición numero 2 Feature #6146: Entrega de informe nuemero 2 Feature #6147: avance informe numero 3 Feature #6148: testeto de pista y obstaculos Feature #6149: Finalizacion Feature #6150: Exposicion numero 3 Feature #6151: entrega de informe numero 3 Feature #6152: manual de usuario
|
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Proyecto I 2025 GRUPO 2 New 100% New 100% New 100% New 100% New 100% Resolved 100% New 100% New 100% Resolved 100% Resolved 100% New 100% New 100% New 95% New 100% New 100% New 100% New 100% New 60% New 100% New 20% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 50% New 50% New 50% New 50%
|
