Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

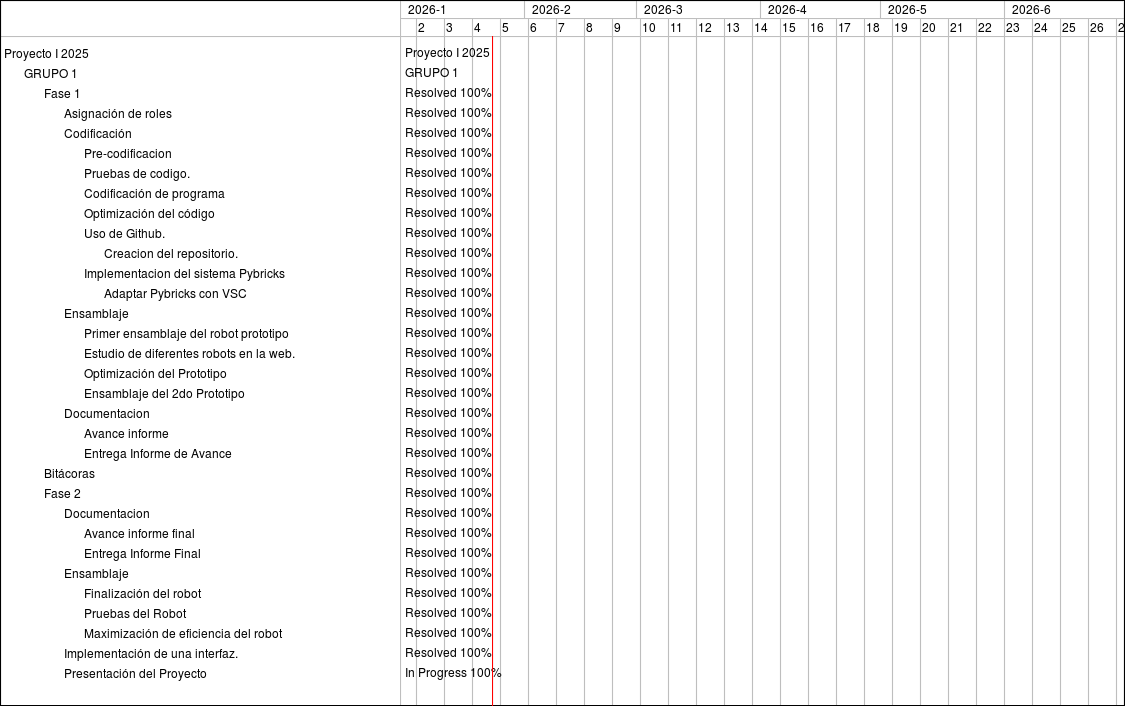

Feature #5111: Asignación de roles
Feature #5043: Codificación
Feature #4960: Pre-codificacion
Feature #5114: Pruebas de codigo.
Feature #5041: Codificación de programa
Feature #5108: Optimización del código
Feature #5113: Uso de Github.
Feature #5119: Creacion del repositorio.
Feature #5112: Implementacion del sistema Pybricks
Feature #5115: Adaptar Pybricks con VSC
Feature #4968: Ensamblaje
Feature #4963: Primer ensamblaje del robot prototipo
Feature #5129: Estudio de diferentes robots en la web.
Feature #5109: Optimización del Prototipo
Feature #5121: Ensamblaje del 2do Prototipo
Feature #4967: Documentacion
Feature #4971: Avance informe
Feature #5116: Entrega Informe de Avance
Feature #5110: Bitácoras
Feature #5118: Documentacion
Feature #5120: Avance informe final
Feature #5122: Entrega Informe Final
Feature #5123: Ensamblaje
Feature #5124: Finalización del robot
Feature #5125: Pruebas del Robot
Feature #5126: Maximización de eficiencia del robot
Feature #5726: Implementación de una interfaz.
Feature #5127: Presentación del Proyecto


15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
Proyecto I 2025
GRUPO 1
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
In Progress 100%
