Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

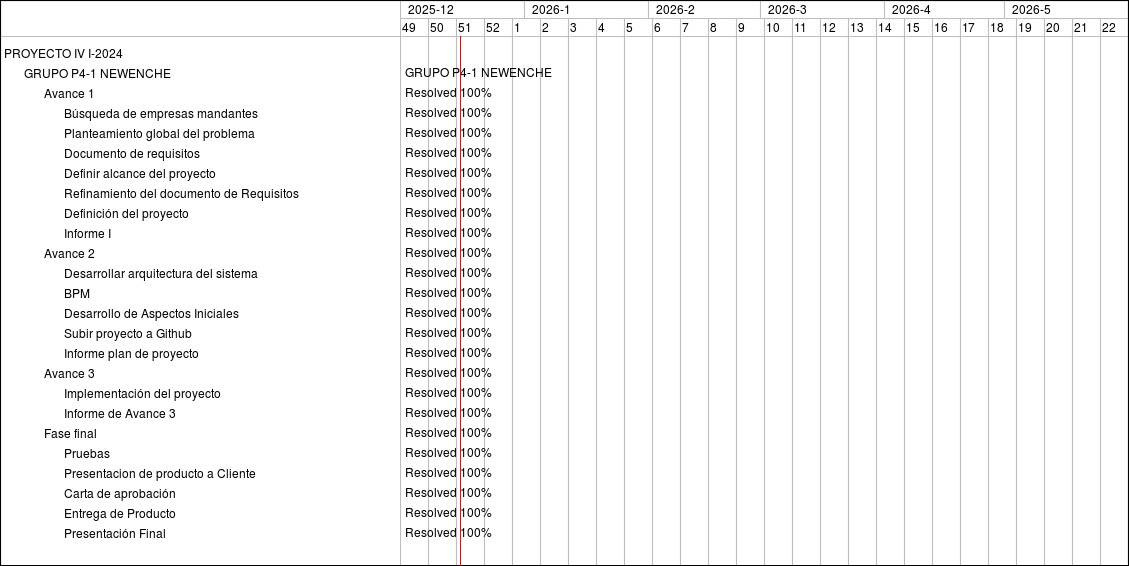

Feature #3589: Avance 1
Feature #3593: Búsqueda de empresas mandantes
Feature #3594: Planteamiento global del problema
Feature #3595: Documento de requisitos
Feature #3596: Definir alcance del proyecto
Feature #3597: Refinamiento del documento de Requisitos
Feature #3598: Definición del proyecto
Feature #3599: Informe I
Feature #3590: Avance 2
Feature #3600: Desarrollar arquitectura del sistema
Feature #3602: Desarrollo de Aspectos Iniciales
Feature #3603: Subir proyecto a Github
Feature #3604: Informe plan de proyecto
Feature #3591: Avance 3
Feature #3605: Implementación del proyecto
Feature #3606: Informe de Avance 3
Feature #3592: Fase final
Feature #3607: Pruebas
Feature #3608: Presentacion de producto a Cliente
Feature #3609: Carta de aprobación
Feature #3610: Entrega de Producto
Feature #3611: Presentación Final

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
GRUPO P4-1 NEWENCHE
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
