Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

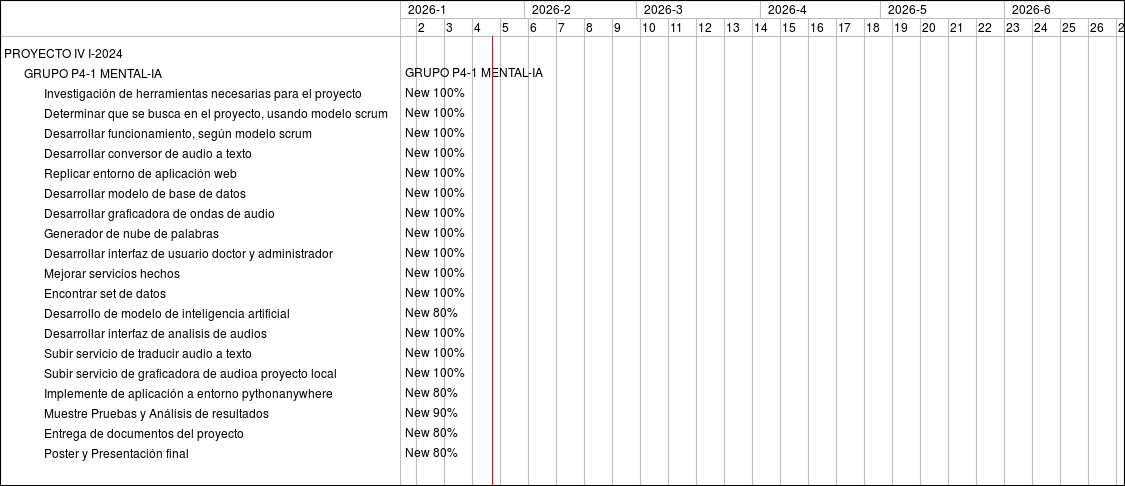

Feature #3544: Investigación de herramientas necesarias para el proyecto
Feature #3545: Determinar que se busca en el proyecto, usando modelo scrum
Feature #3546: Desarrollar funcionamiento, según modelo scrum
Feature #3657: Desarrollar conversor de audio a texto
Feature #3661: Replicar entorno de aplicación web
Feature #3663: Desarrollar modelo de base de datos
Feature #3658: Desarrollar graficadora de ondas de audio
Feature #3662: Generador de nube de palabras
Feature #3664: Desarrollar interfaz de usuario doctor y administrador
Bug #3665: Mejorar servicios hechos
Feature #3666: Encontrar set de datos
Feature #3659: Desarrollo de modelo de inteligencia artificial
Feature #3667: Desarrollar interfaz de analisis de audios
Feature #3660: Subir servicio de traducir audio a texto
Feature #3668: Subir servicio de graficadora de audioa proyecto local
Feature #3551: Implemente de aplicación a entorno pythonanywhere
Feature #3552: Muestre Pruebas y Análisis de resultados
Feature #3553: Entrega de documentos del proyecto
Feature #3554: Poster y Presentación final

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
GRUPO P4-1 MENTAL-IA
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 80%
New 100%
New 100%
New 100%
New 80%
New 90%
New 80%
New 80%

« Previous Next »

Also available in: PDF PNG
