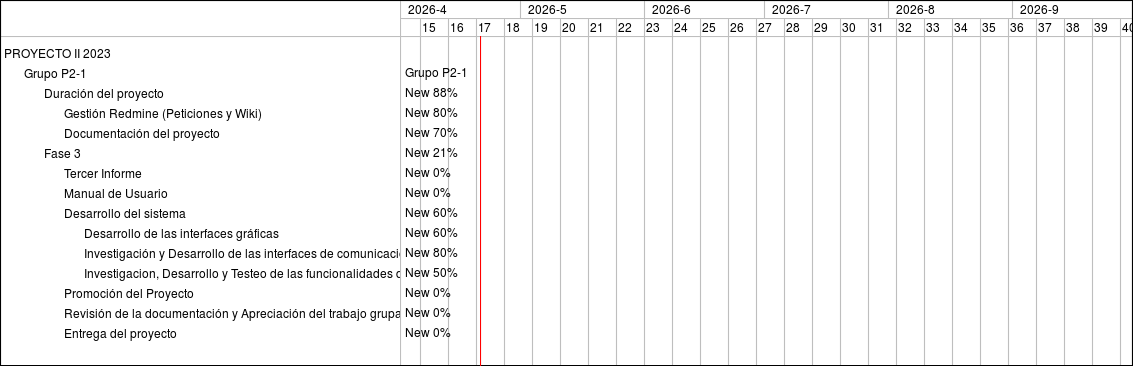

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Feature #2579: Duración del proyecto
Bug #3118: Gestión Redmine (Peticiones y Wiki)
Bug #3119: Documentación del proyecto
Bug #3405: Fase 3
Bug #3406: Tercer Informe
Bug #3407: Manual de Usuario
Bug #3410: Desarrollo del sistema
Bug #3411: Desarrollo de las interfaces gráficas
Bug #3413: Investigación y Desarrollo de las interfaces de comunicación del sistema
Bug #3414: Investigacion, Desarrollo y Testeo de las funcionalidades del sistema
Bug #3408: Promoción del Proyecto
Bug #3409: Revisión de la documentación y Apreciación del trabajo grupal
Bug #3412: Entrega del proyecto

49
50
51
52
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
Grupo P2-1
New 88%
New 80%
New 70%
New 21%
New 0%
New 0%
New 60%
New 60%
New 80%
New 50%
New 0%
New 0%
New 0%
