Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

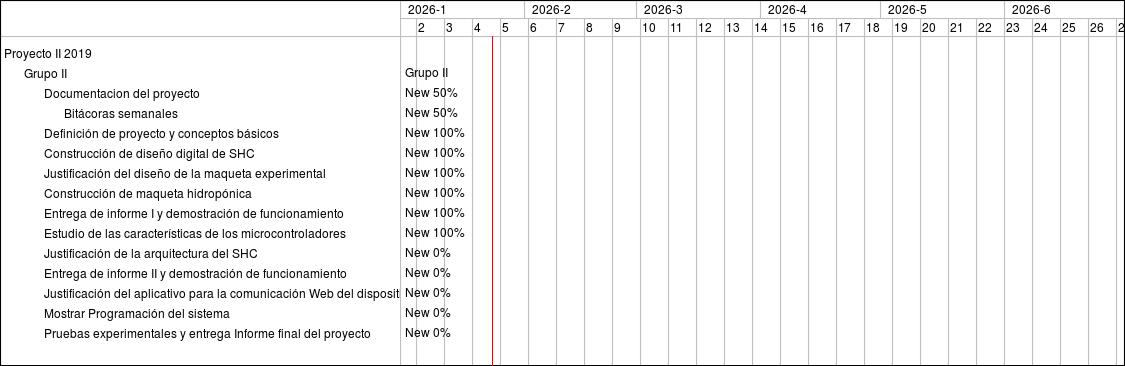

Feature #603: Documentacion del proyecto
Feature #605: Bitácoras semanales
Support #622: Definición de proyecto y conceptos básicos
Support #623: Construcción de diseño digital de SHC
Feature #627: Justificación del diseño de la maqueta experimental
Feature #624: Construcción de maqueta hidropónica
Feature #625: Entrega de informe I y demostración de funcionamiento
Support #626: Estudio de las características de los microcontroladores
Feature #856: Justificación de la arquitectura del SHC
Feature #628: Entrega de informe II y demostración de funcionamiento
Feature #629: Justificación del aplicativo para la comunicación Web del dispositivo móvil
Feature #630: Mostrar Programación del sistema
Feature #631: Pruebas experimentales y entrega Informe final del proyecto

49
50
51
52
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
Grupo II
New 50%
New 50%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 0%
New 0%
New 0%
New 0%
New 0%

« Previous Next »
