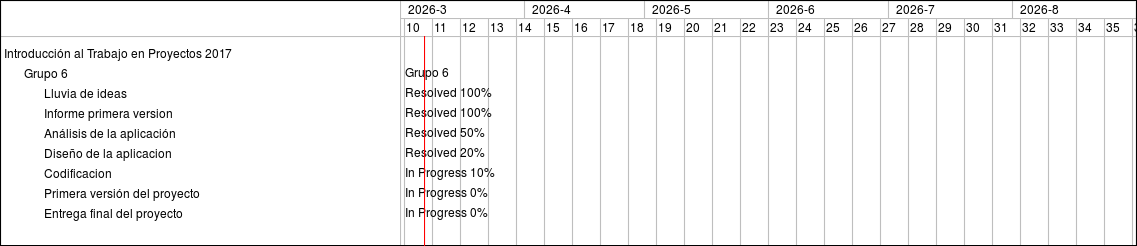

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Feature #176: Lluvia de ideas
Feature #177: Informe primera version
Feature #178: Análisis de la aplicación
Feature #179: Diseño de la aplicacion
Feature #180: Codificacion
Feature #182: Primera versión del proyecto
Feature #183: Entrega final del proyecto

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 6
Resolved 100%
Resolved 100%
Resolved 50%
Resolved 20%
In Progress 10%
In Progress 0%
In Progress 0%
