Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

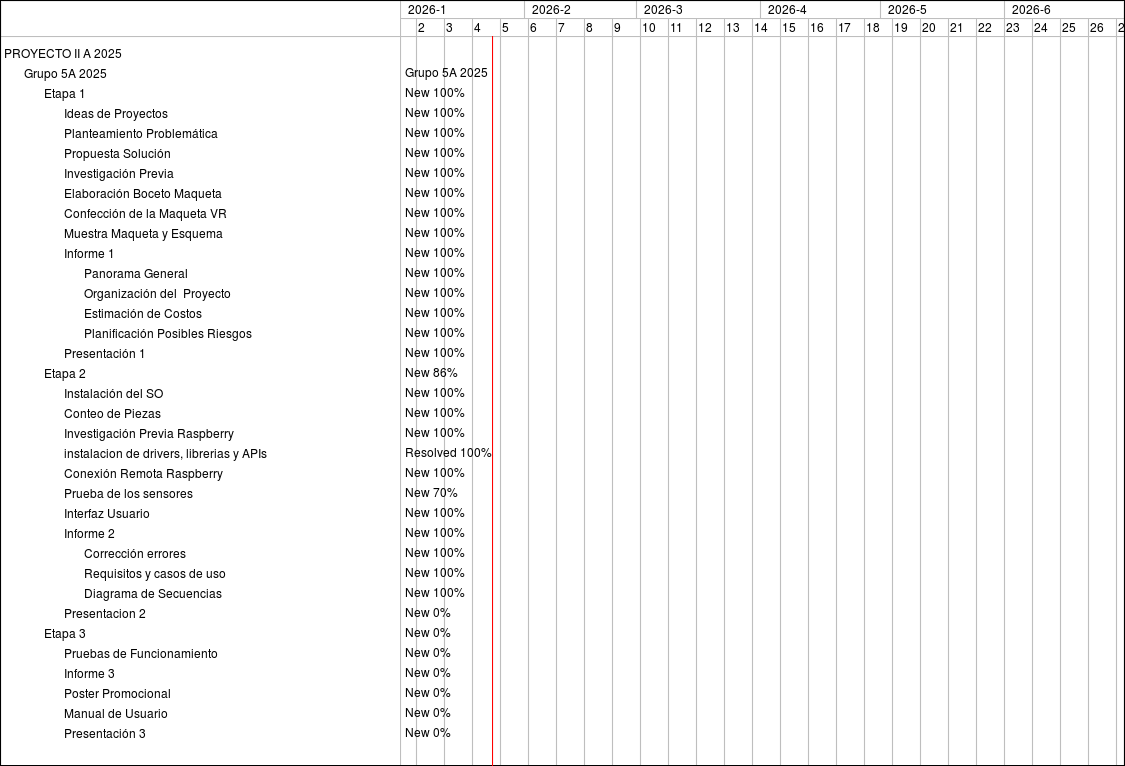

Feature #4811: Etapa 1
Feature #4812: Ideas de Proyectos
Feature #4813: Planteamiento Problemática
Feature #5603: Propuesta Solución
Feature #4814: Investigación Previa
Feature #4815: Elaboración Boceto Maqueta
Feature #4817: Confección de la Maqueta VR
Feature #5597: Muestra Maqueta y Esquema
Feature #5598: Informe 1
Feature #5599: Panorama General
Feature #5600: Organización del Proyecto
Feature #5601: Estimación de Costos
Feature #5602: Planificación Posibles Riesgos
Feature #4818: Presentación 1
Feature #4819: Etapa 2
Feature #5604: Instalación del SO
Feature #5605: Conteo de Piezas
Feature #5606: Investigación Previa Raspberry
Feature #5661: instalacion de drivers, librerias y APIs
Feature #5607: Conexión Remota Raspberry
Feature #5658: Prueba de los sensores
Feature #5916: Interfaz Usuario
Feature #5917: Informe 2
Feature #5918: Corrección errores
Feature #5919: Requisitos y casos de uso
Feature #5920: Diagrama de Secuencias
Feature #5660: Presentacion 2
Feature #5659: Etapa 3
Feature #5921: Pruebas de Funcionamiento
Feature #5922: Informe 3
Feature #5924: Poster Promocional
Feature #5923: Manual de Usuario
Feature #5925: Presentación 3

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 5A 2025
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 86%
New 100%
New 100%
New 100%
Resolved 100%
New 100%
New 70%
New 100%
New 100%
New 100%
New 100%
New 100%
New 0%
New 0%
New 0%
New 0%
New 0%
New 0%
New 0%
