Gantt
|

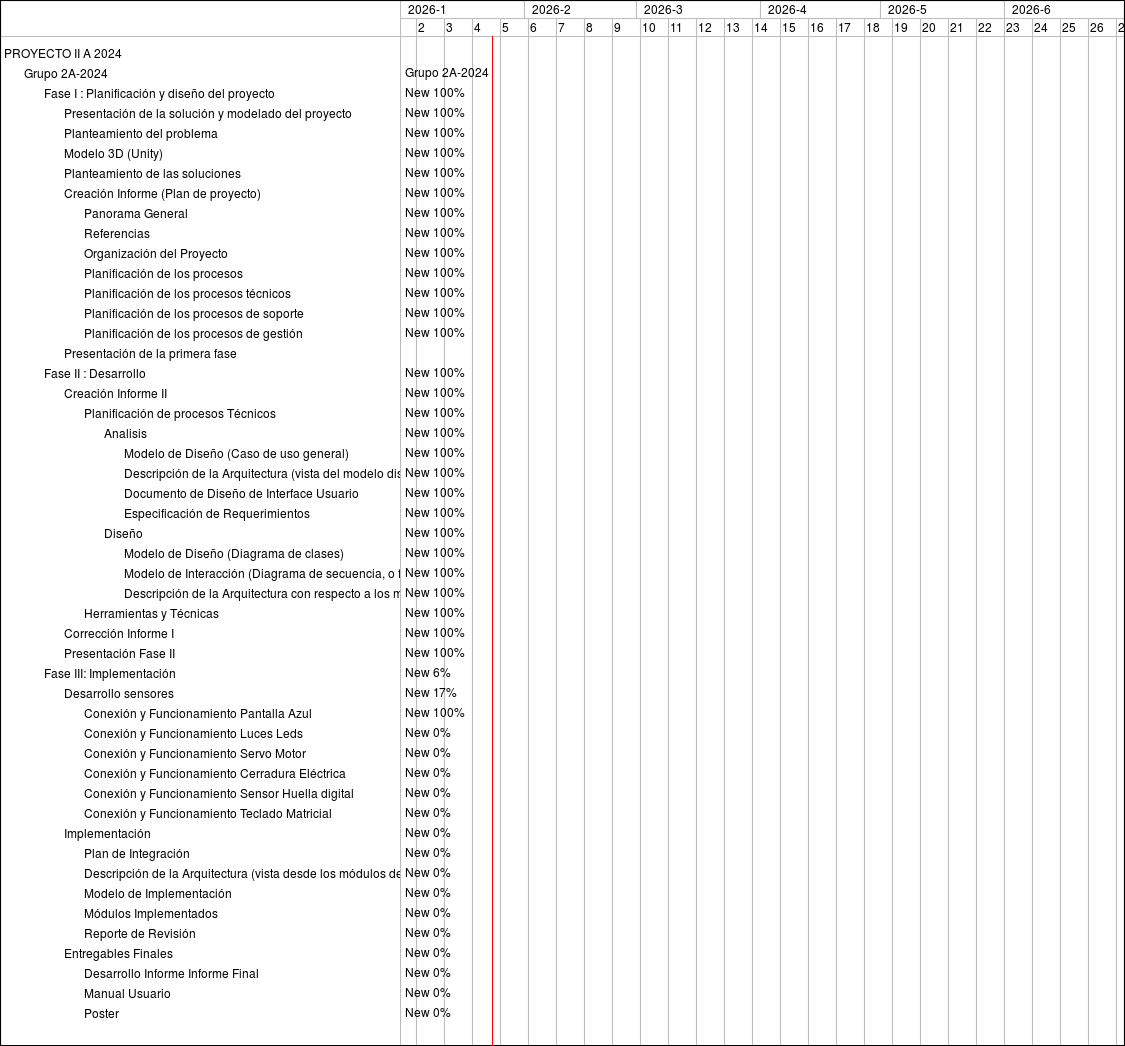

Feature #4164: Fase I : Planificación y diseño del proyecto Feature #4165: Presentación de la solución y modelado del proyecto Feature #4171: Planteamiento del problema Feature #4166: Modelo 3D (Unity) Feature #4172: Planteamiento de las soluciones Feature #4173: Creación Informe (Plan de proyecto) Feature #4177: Panorama General Feature #4179: Referencias Feature #4180: Organización del Proyecto Feature #4181: Planificación de los procesos Feature #4183: Planificación de los procesos técnicos Feature #4184: Planificación de los procesos de soporte Feature #4278: Planificación de los procesos de gestión Feature #4268: Presentación de la primera fase Feature #4169: Fase II : Desarrollo Feature #4546: Creación Informe II Feature #4547: Planificación de procesos Técnicos Feature #4549: Analisis Feature #4552: Modelo de Diseño (Caso de uso general) Feature #4553: Descripción de la Arquitectura (vista del modelo diseño) Feature #4554: Documento de Diseño de Interface Usuario Feature #4555: Especificación de Requerimientos Feature #4550: Diseño Feature #4556: Modelo de Diseño (Diagrama de clases) Feature #4557: Modelo de Interacción (Diagrama de secuencia, o flujo de las acciones) Feature #4558: Descripción de la Arquitectura con respecto a los modelos. Feature #4548: Herramientas y Técnicas Feature #4570: Corrección Informe I Feature #4729: Presentación Fase II Bug #4581: Fase III: Implementación Bug #4574: Desarrollo sensores Bug #4575: Conexión y Funcionamiento Pantalla Azul Bug #4576: Conexión y Funcionamiento Luces Leds Bug #4577: Conexión y Funcionamiento Servo Motor Bug #4578: Conexión y Funcionamiento Cerradura Eléctrica Bug #4579: Conexión y Funcionamiento Sensor Huella digital Bug #4580: Conexión y Funcionamiento Teclado Matricial Feature #4551: Implementación Feature #4559: Plan de Integración Feature #4560: Descripción de la Arquitectura (vista desde los módulos del caso de uso) Feature #4561: Modelo de Implementación Feature #4562: Módulos Implementados Feature #4563: Reporte de Revisión Bug #4569: Entregables Finales Bug #4571: Desarrollo Informe Informe Final Bug #4572: Manual Usuario Bug #4573: Poster
|
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
Grupo 2A-2024 New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 100% New 6% New 17% New 100% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0% New 0%
|
