Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

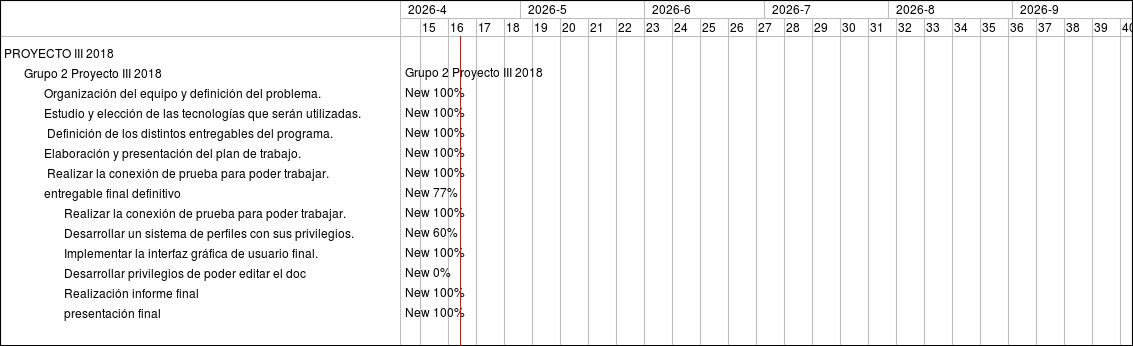

Bug #351: Organización del equipo y definición del problema.
Bug #352: Estudio y elección de las tecnologías que serán utilizadas.
Bug #353: Definición de los distintos entregables del programa.
Bug #354: Elaboración y presentación del plan de trabajo.
Bug #355: Realizar la conexión de prueba para poder trabajar.
Bug #578: entregable final definitivo
Bug #579: Realizar la conexión de prueba para poder trabajar.
Bug #581: Desarrollar un sistema de perfiles con sus privilegios.
Bug #582: Implementar la interfaz gráfica de usuario final.
Bug #583: Desarrollar privilegios de poder editar el doc
Bug #586: Realización informe final
Bug #580: presentación final

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 2 Proyecto III 2018
New 100%
New 100%
New 100%
New 100%
New 100%
New 77%
New 100%
New 60%
New 100%
New 0%
New 100%
New 100%
