Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

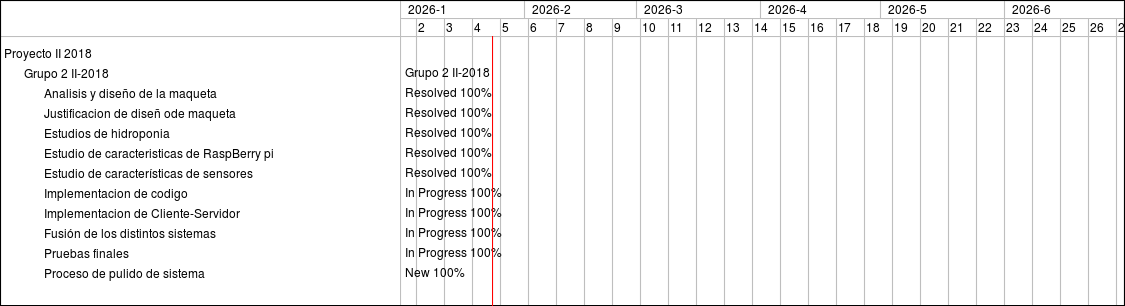

Feature #591: Analisis y diseño de la maqueta
Feature #529: Justificacion de diseñ ode maqueta
Feature #593: Estudios de hidroponia
Feature #531: Estudio de caracteristicas de RaspBerry pi
Feature #592: Estudio de características de sensores
Feature #587: Implementacion de codigo
Feature #588: Implementacion de Cliente-Servidor
Feature #589: Fusión de los distintos sistemas
Feature #590: Pruebas finales
Support #594: Proceso de pulido de sistema

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 2 II-2018
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
In Progress 100%
In Progress 100%
In Progress 100%
In Progress 100%
New 100%

« Previous Next »

Also available in: PDF PNG
