Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

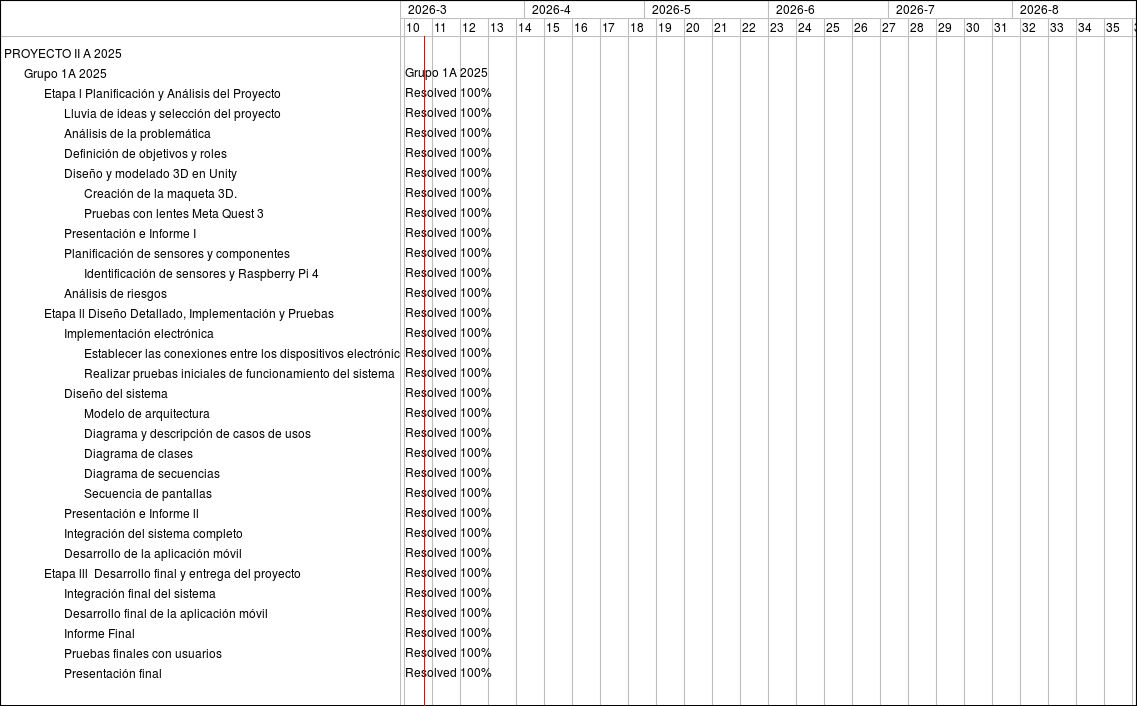

Feature #4789: Etapa l Planificación y Análisis del Proyecto
Feature #4790: Lluvia de ideas y selección del proyecto
Feature #4791: Análisis de la problemática
Feature #4792: Definición de objetivos y roles
Feature #4793: Diseño y modelado 3D en Unity
Feature #4794: Creación de la maqueta 3D.
Feature #4795: Pruebas con lentes Meta Quest 3
Feature #5545: Presentación e Informe I
Feature #4883: Planificación de sensores y componentes
Feature #5546: Identificación de sensores y Raspberry Pi 4
Feature #5000: Análisis de riesgos
Feature #4999: Etapa ll Diseño Detallado, Implementación y Pruebas
Feature #5548: Implementación electrónica
Feature #5553: Establecer las conexiones entre los dispositivos electrónicos (sensores, actuadores, Raspberry Pi)
Feature #5554: Realizar pruebas iniciales de funcionamiento del sistema
Feature #5899: Diseño del sistema
Feature #5903: Modelo de arquitectura
Feature #5900: Diagrama y descripción de casos de usos
Feature #5901: Diagrama de clases
Feature #5902: Diagrama de secuencias
Feature #5904: Secuencia de pantallas
Feature #5552: Presentación e Informe ll
Feature #5550: Integración del sistema completo
Feature #5549: Desarrollo de la aplicación móvil
Feature #5905: Etapa lll Desarrollo final y entrega del proyecto
Feature #5906: Integración final del sistema
Feature #5907: Desarrollo final de la aplicación móvil
Feature #5909: Informe Final
Feature #5908: Pruebas finales con usuarios
Feature #5910: Presentación final


15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
Grupo 1A 2025
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
Resolved 100%
