Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

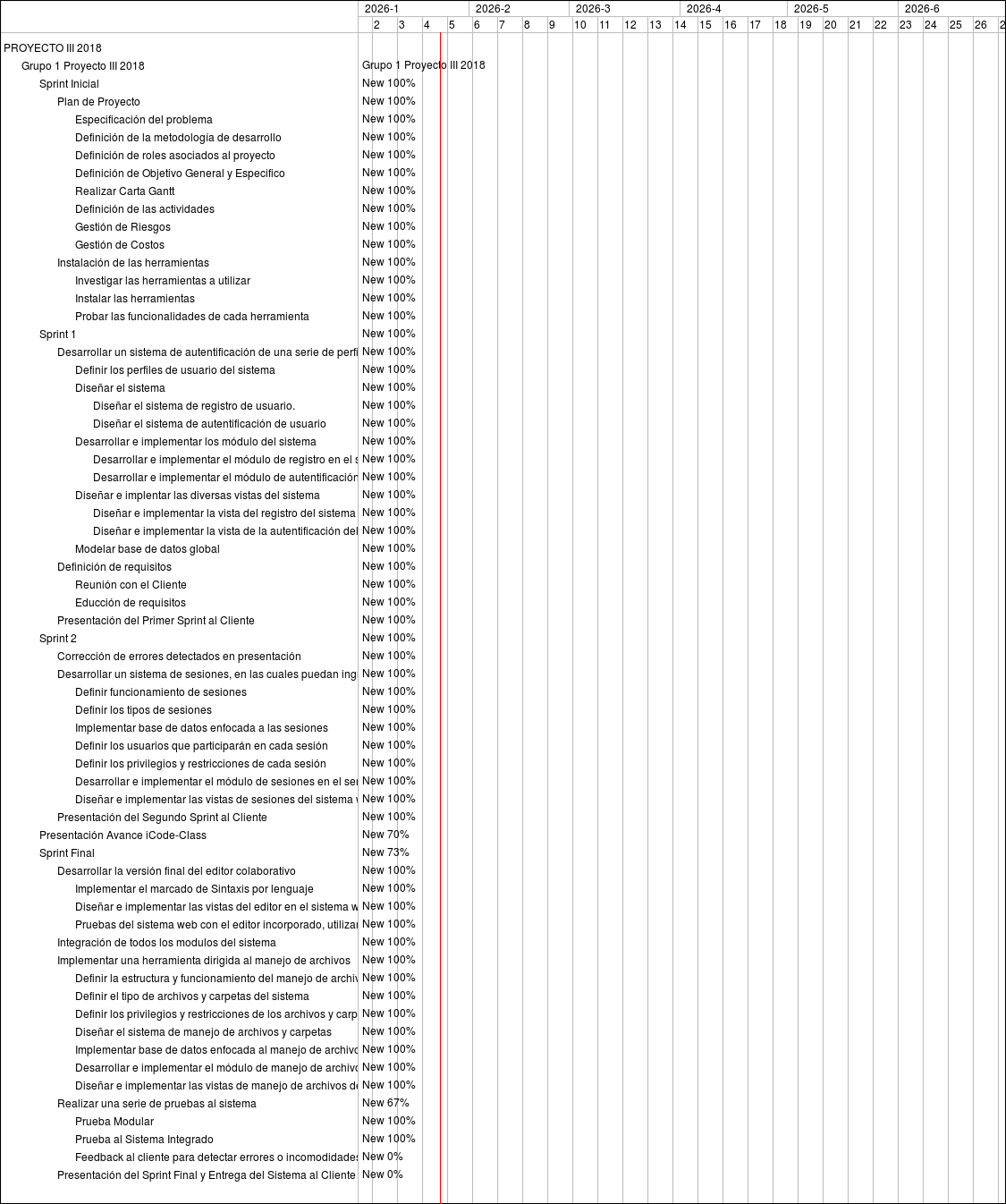

Feature #336: Sprint Inicial
Feature #337: Plan de Proyecto
Feature #338: Especificación del problema
Feature #339: Definición de la metodología de desarrollo
Feature #340: Definición de roles asociados al proyecto
Feature #341: Definición de Objetivo General y Especifico
Feature #343: Realizar Carta Gantt
Feature #342: Definición de las actividades
Feature #344: Gestión de Riesgos
Feature #345: Gestión de Costos
Feature #346: Instalación de las herramientas
Feature #347: Investigar las herramientas a utilizar
Feature #348: Instalar las herramientas
Feature #349: Probar las funcionalidades de cada herramienta
Feature #304: Sprint 1
Feature #450: Desarrollar un sistema de autentificación de una serie de perfiles
Feature #451: Definir los perfiles de usuario del sistema
Feature #453: Diseñar el sistema
Feature #454: Diseñar el sistema de registro de usuario.
Feature #455: Diseñar el sistema de autentificación de usuario
Feature #456: Desarrollar e implementar los módulo del sistema
Feature #457: Desarrollar e implementar el módulo de registro en el servidor del sistema web
Feature #458: Desarrollar e implementar el módulo de autentificación en el servidor del sistema web
Feature #459: Diseñar e implentar las diversas vistas del sistema
Feature #460: Diseñar e implementar la vista del registro del sistema web.
Feature #461: Diseñar e implementar la vista de la autentificación del sistema web
Feature #452: Modelar base de datos global
Feature #437: Definición de requisitos
Feature #448: Reunión con el Cliente
Feature #449: Educción de requisitos
Feature #478: Presentación del Primer Sprint al Cliente
Feature #305: Sprint 2
Feature #469: Corrección de errores detectados en presentación
Feature #462: Desarrollar un sistema de sesiones, en las cuales puedan ingresar los usuarios del sistema.
Feature #464: Definir funcionamiento de sesiones
Feature #465: Definir los tipos de sesiones
Feature #473: Implementar base de datos enfocada a las sesiones
Feature #470: Definir los usuarios que participarán en cada sesión
Feature #471: Definir los privilegios y restricciones de cada sesión
Feature #475: Desarrollar e implementar el módulo de sesiones en el servidor del sistema web
Feature #476: Diseñar e implementar las vistas de sesiones del sistema web
Feature #480: Presentación del Segundo Sprint al Cliente
Feature #525: Presentación Avance iCode-Class
Feature #306: Sprint Final
Feature #489: Desarrollar la versión final del editor colaborativo
Feature #492: Implementar el marcado de Sintaxis por lenguaje
Feature #493: Diseñar e implementar las vistas del editor en el sistema web
Feature #494: Pruebas del sistema web con el editor incorporado, utilizando sesiones
Feature #503: Integración de todos los modulos del sistema
Feature #490: Implementar una herramienta dirigida al manejo de archivos
Feature #495: Definir la estructura y funcionamiento del manejo de archivos y carpetas
Feature #496: Definir el tipo de archivos y carpetas del sistema
Feature #497: Definir los privilegios y restricciones de los archivos y carpetas del sistema
Feature #498: Diseñar el sistema de manejo de archivos y carpetas
Feature #499: Implementar base de datos enfocada al manejo de archivos
Feature #500: Desarrollar e implementar el módulo de manejo de archivos en el servidor del sistema web
Feature #502: Diseñar e implementar las vistas de manejo de archivos del sistema web
Feature #491: Realizar una serie de pruebas al sistema
Feature #504: Prueba Modular
Feature #505: Prueba al Sistema Integrado
Feature #508: Feedback al cliente para detectar errores o incomodidades
Feature #507: Presentación del Sprint Final y Entrega del Sistema al Cliente

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Grupo 1 Proyecto III 2018
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 70%
New 73%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 67%
New 100%
New 100%
New 0%
New 0%
