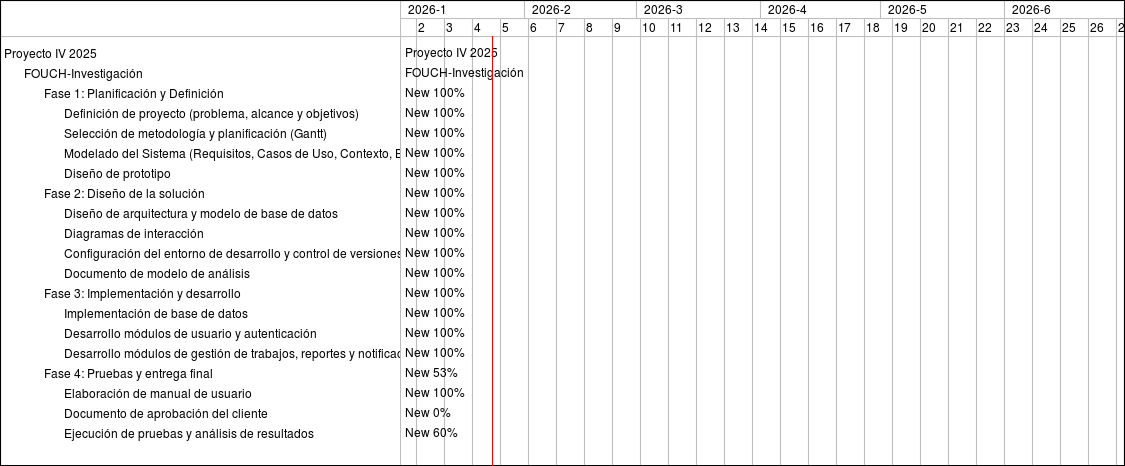

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Feature #5292: Fase 1: Planificación y Definición
Feature #5294: Definición de proyecto (problema, alcance y objetivos)
Feature #5295: Selección de metodología y planificación (Gantt)
Feature #5296: Modelado del Sistema (Requisitos, Casos de Uso, Contexto, BPM)
Feature #5298: Diseño de prototipo
Feature #5299: Fase 2: Diseño de la solución
Feature #5302: Diseño de arquitectura y modelo de base de datos
Feature #5303: Diagramas de interacción
Feature #5305: Configuración del entorno de desarrollo y control de versiones
Feature #5304: Documento de modelo de análisis
Feature #5300: Fase 3: Implementación y desarrollo
Feature #5308: Implementación de base de datos
Feature #5312: Desarrollo módulos de usuario y autenticación
Feature #5313: Desarrollo módulos de gestión de trabajos, reportes y notificaciones
Feature #5301: Fase 4: Pruebas y entrega final
Feature #5309: Elaboración de manual de usuario
Feature #5310: Documento de aprobación del cliente
Feature #5311: Ejecución de pruebas y análisis de resultados

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
Proyecto IV 2025
FOUCH-Investigación
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 53%
New 100%
New 0%
New 60%
