Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

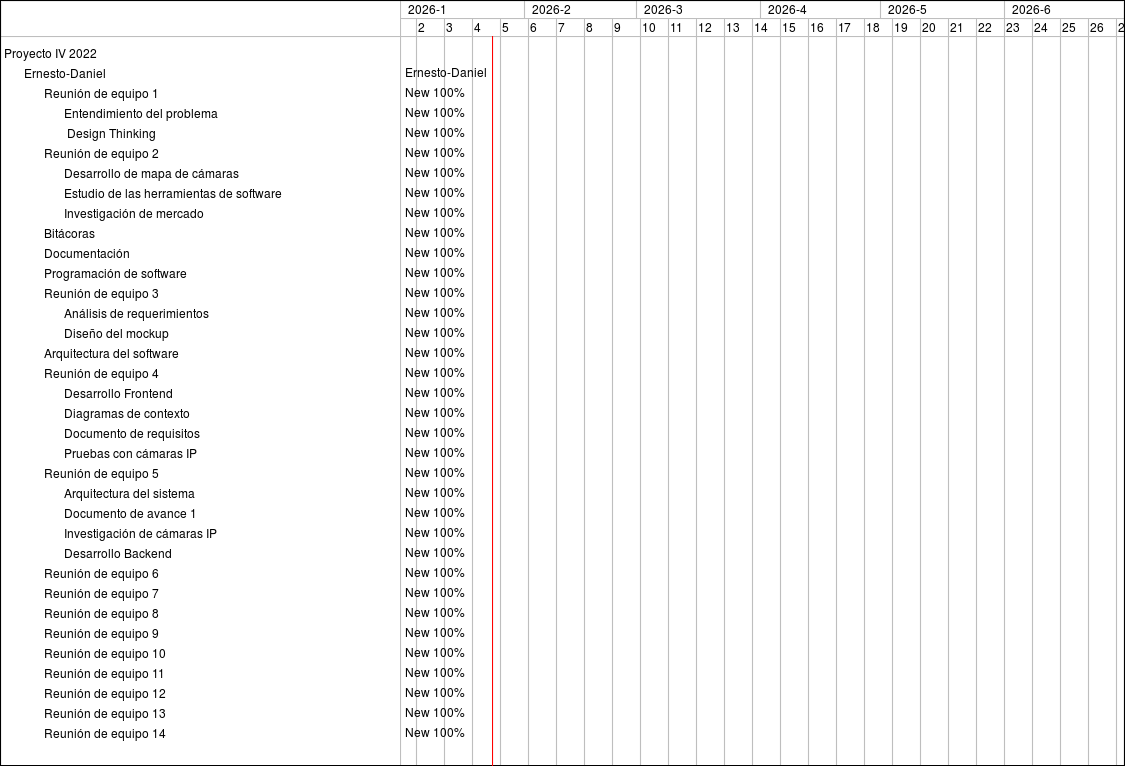

Support #2187: Reunión de equipo 1
Feature #2201: Entendimiento del problema
Feature #2203: Design Thinking
Support #2188: Reunión de equipo 2
Feature #2204: Desarrollo de mapa de cámaras
Feature #2205: Estudio de las herramientas de software
Feature #2206: Investigación de mercado
Support #2209: Bitácoras
Support #2211: Documentación
Feature #2212: Programación de software
Support #2189: Reunión de equipo 3
Feature #2207: Análisis de requerimientos
Feature #2208: Diseño del mockup
Feature #2210: Arquitectura del software
Support #2190: Reunión de equipo 4
Feature #2213: Desarrollo Frontend
Feature #2214: Diagramas de contexto
Support #2215: Documento de requisitos
Feature #2216: Pruebas con cámaras IP
Support #2191: Reunión de equipo 5
Feature #2217: Arquitectura del sistema
Feature #2218: Documento de avance 1
Feature #2219: Investigación de cámaras IP
Feature #2220: Desarrollo Backend
Support #2192: Reunión de equipo 6
Support #2193: Reunión de equipo 7
Support #2194: Reunión de equipo 8
Support #2195: Reunión de equipo 9
Support #2196: Reunión de equipo 10
Support #2197: Reunión de equipo 11
Support #2198: Reunión de equipo 12
Support #2199: Reunión de equipo 13
Support #2200: Reunión de equipo 14


41
42
43
44
45
46
47
48
49
50
51
52
1
2
3
4
5
6
7
8
9
10
11
12
13
Ernesto-Daniel
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%
New 100%

« Previous Next »
