Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

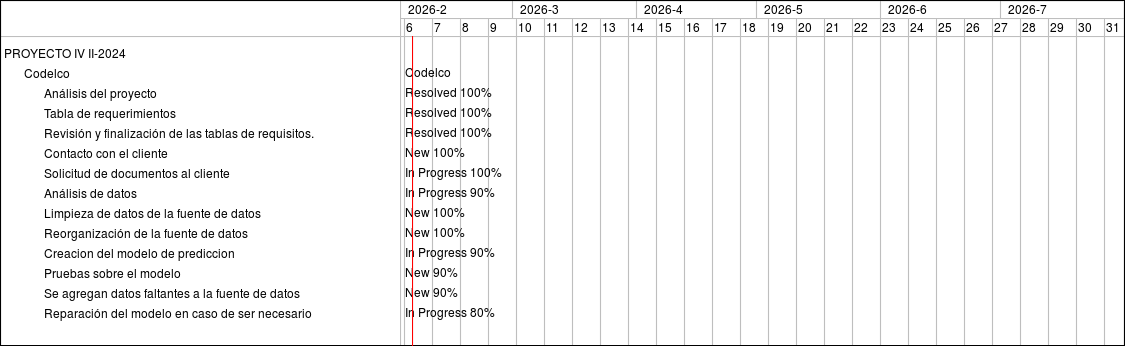

Feature #4309: Análisis del proyecto
Feature #4310: Tabla de requerimientos
Feature #4311: Revisión y finalización de las tablas de requisitos.
Feature #4313: Contacto con el cliente
Feature #4312: Solicitud de documentos al cliente
Feature #4361: Análisis de datos
Support #4362: Limpieza de datos de la fuente de datos
Support #4514: Reorganización de la fuente de datos
Support #4363: Creacion del modelo de prediccion
Support #4364: Pruebas sobre el modelo
Support #4748: Se agregan datos faltantes a la fuente de datos
Support #4365: Reparación del modelo en caso de ser necesario


6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
Codelco
Resolved 100%
Resolved 100%
Resolved 100%
New 100%
In Progress 100%
In Progress 90%
New 100%
New 100%
In Progress 90%
New 90%
New 90%
In Progress 80%

« Previous Next »
